青海分公司芜湖东方龙城项目进展良好

发布时间:2015/8/7 查看次数:2441

   芜湖东方龙城5号地块一标段和三标段工程由集团青海分公司承建。一标段共计3栋楼,楼号1#、7#、8#楼,建筑面积约为14.7万㎡,地下2层、地上34层,结构为剪力墙结构。目前,施工进度如下:

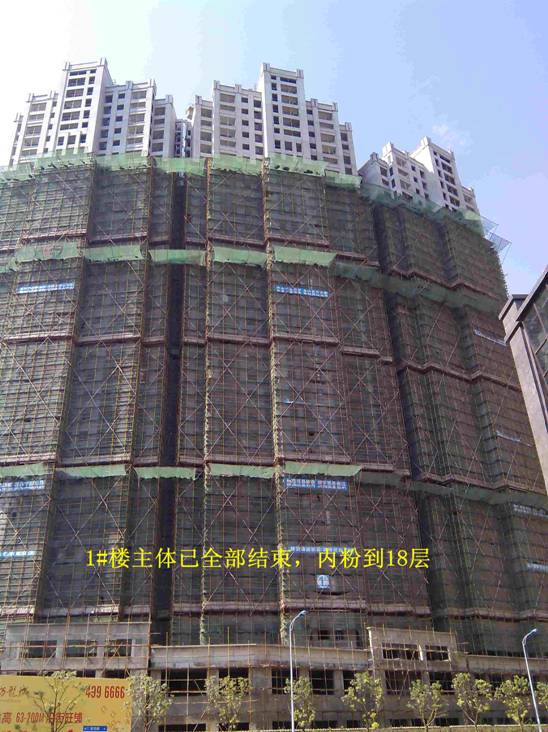

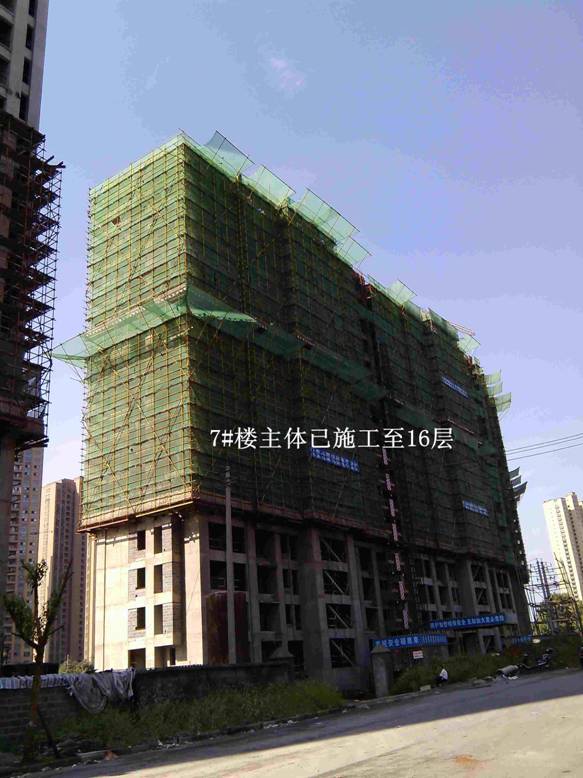

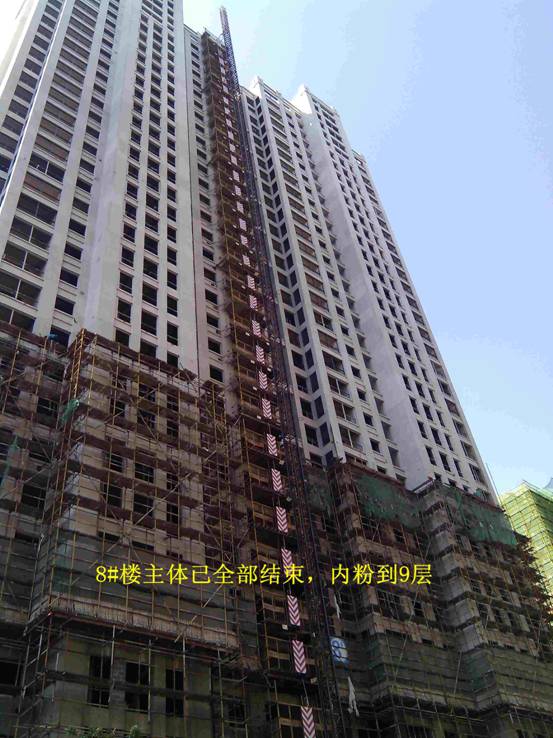

       1#楼主体已全部结束,外墙粉刷已完成,内墙粉刷已完成到18层;8#楼主体已全部结束,外墙粉刷已完成,内墙粉刷已完成到9层;7#楼由于拆迁影响开工较晚,已完成主体到十六层。1#、8#楼在年底基本具备验收条件,7#楼主体在年底前封顶,墙体基本结束(力争主体结构验收)。三标段尚未开工挖土。
